Instalacja elektryczna w domu jednorodzinnym krok po kroku

Instalacja w nowym domu od przyłącza Tauron do odbioru: etapy, obwody, rozdzielnica, pomiary oraz orientacyjny koszt instalacji elektrycznej w 2026 roku.

Edward Pokładek

Właściciel EKPOL

Aktualizacja: 14 października 202618 min czytania
Ilustracja: przekrój domu jednorodzinnego z pełną siecią obwodów instalacji elektrycznej

Instalację elektryczną w domu jednorodzinnym wykonuje się w dwóch etapach rozdzielonych tynkami i wylewkami: najpierw bruzdy, puszki i przewody w stanie surowym, potem rozdzielnica, osprzęt i pomiary po malowaniu. Większość późniejszych problemów nie bierze się ze złego montażu, tylko z decyzji, których inwestor nie podjął przed wejściem elektryka na budowę. Ten tekst prowadzi przez proces w kolejności z budowy: od uziomu w ławach, przez przyłącze i obwody, po dokumenty odbioru i porównanie ofert; szczegóły są w artykułach, do których linkujemy po drodze.

Harmonogram: kiedy elektryk wchodzi na budowę

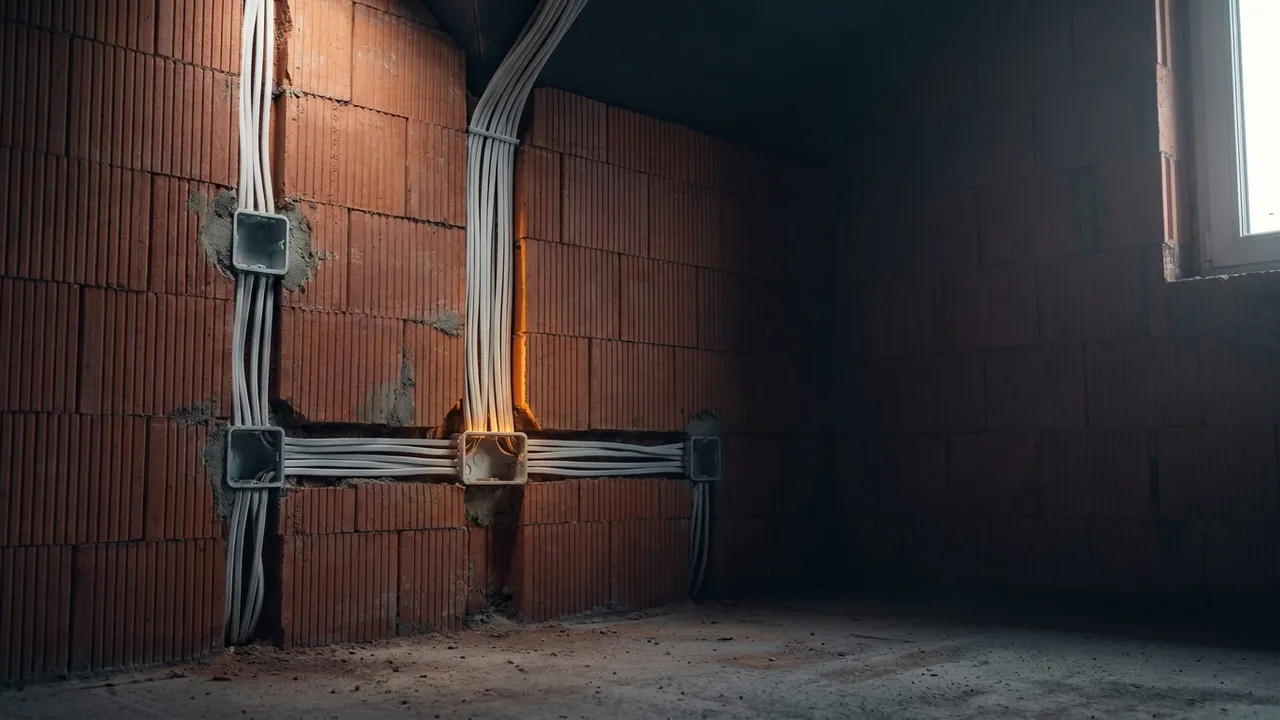

Ściana z pustaków w stanie surowym z wyfrezowanymi bruzdami, osadzonymi puszkami podtynkowymi i ułożonymi przewodami YDYp przed tynkowaniem
Ściana z pustaków w stanie surowym z wyfrezowanymi bruzdami, osadzonymi puszkami podtynkowymi i ułożonymi przewodami YDYp przed tynkowaniem

Elektryk pojawia się na budowie trzy razy i za każdym razem zależy od innej ekipy: przed wylaniem ław (uziom fundamentowy), po wymurowaniu ścian i zadaszeniu (przed tynkarzami) oraz po malowaniu (przed meblami). Pominięcie któregoś z tych okien kończy się kuciem w świeżym tynku albo przewodami natynkowymi tam, gdzie miały być pod tynkiem.

Przed bruzdowaniem: decyzje, które musi podjąć inwestor

Bruzdy frezuje się raz. Wszystko, czego nie ma na rzutach w dniu rozpoczęcia etapu I, będzie później dokładane kosztem i estetyką. Zanim ekipa wejdzie na budowę, potrzebujemy od inwestora rozstrzygnięć w tych sprawach:

  • układ mebli kuchennych z miejscem płyty, piekarnika, zmywarki, lodówki i okapu (wysokości gniazd nad blatem zależą od projektu kuchni, nie od elektryka),
  • ściana z telewizorem, miejsce biurka,
  • rolety elektryczne: do każdego napędu idzie osobny przewód, a okna montuje się zanim wróci elektryk,
  • rekuperacja, pompa ciepła, kocioł: miejsce centrali i jednostki zewnętrznej, zasilanie w kotłowni,
  • fotowoltaika, magazyn energii, ładowarka: nawet jeśli to plan na później, teraz kładzie się rury osłonowe i rezerwuje miejsce w rozdzielnicy,
  • alarm, domofon, LAN, kamery: przewody niskoprądowe układa się razem z 230 V,
  • oświetlenie zewnętrzne, gniazda na tarasie, brama wjazdowa.

Tę listę zamyka projekt instalacji elektrycznej albo przynajmniej rzuty z naniesionymi punktami, które inwestor podpisuje przed rozpoczęciem prac. Liczbę i rozmieszczenie gniazd omawiamy osobno: ile gniazdek w pokoju, punkty elektryczne w domu i oświetlenie w kuchni.

Etap 0: uziom w ławach fundamentowych

Uziom fundamentowy to taśma stalowa ocynkowana ułożona w ławach przed betonowaniem, z wyprowadzeniami do głównej szyny wyrównawczej, pod rozdzielnicę i, jeśli dom ma mieć odgromówkę, na zewnątrz pod zwody. To najtańszy i najtrwalszy uziom, ale tylko wtedy, gdy ekipa fundamentowa wie o nim wcześniej. Po wylaniu ław zostaje uziom szpilkowy lub otokowy, czyli wykop wokół domu kolidujący z drenażem i ociepleniem fundamentów. Jak sprawdza się uziemienie w gotowej instalacji, opisujemy w artykule o sprawdzeniu uziemienia.

Etap I: stan surowy zamknięty, przed tynkami

Ekipa wchodzi, kiedy ściany są wymurowane, dach zamknięty, a otwory okienne zabezpieczone. Frezujemy bruzdy, osadzamy puszki, układamy przewody w bruzdach, rurach i na stropach, wyprowadzamy końcówki do miejsca rozdzielnicy i do złącza, kładziemy przewody do rolet, okapu, oświetlenia zewnętrznego i kotłowni. Przewody idą w strefach instalacyjnych, pionowo i poziomo, nigdy na skos, żeby po latach dało się wiercić bez trafienia w kabel. Puszki osadza się równo z przyszłą płaszczyzną tynku, dlatego tynkarz musi podać jego grubość, zanim je zamontujemy.

Przewody w podłodze układa się przed wylewką, w rurach osłonowych, ze szkicem tras. W stropie monolitycznym rury pod oświetlenie wiąże się do zbrojenia przed betonowaniem. Wypusty na elewacji (lampy, kamery, zasilanie jednostki zewnętrznej pompy ciepła) wyprowadza się przed dociepleniem. Etap kończy się w dniu wejścia tynkarzy.

Przerwa: tynki, wylewki, docieplenie, malowanie

Elektryka wtedy na budowie nie ma, a to właśnie wtedy powstają szkody: puszki zatynkowane bez oznaczenia, przewody przecięte przy montażu drzwi, rury zgniecione przy wylewce. Dlatego przed przerwą fotografujemy każdą ścianę z bruzdami i prosimy inwestora o to samo przed tynkami i przed wylewką. Po zamknięciu ścian to jedyny sposób, żeby znaleźć przewód.

Etap II: biały montaż, rozdzielnica, pomiary

Wracamy po malowaniu, przed montażem kuchni i mebli. Montujemy osprzęt, uzbrajamy i podłączamy rozdzielnicę, podłączamy urządzenia stałe i wykonujemy pomiary odbiorcze. Dopiero po pomiarach instalację załącza się na stałe i zgłasza gotowość do operatora.

Etap budowyCo robi elektrykCo musi być gotoweTypowy błąd
Ławy fundamentoweUziom fundamentowy, wyprowadzeniaZbrojenie ław przed betonemEkipa fundamentowa nie wie o uziomie, zostaje wykop wokół domu
Stan surowy zamkniętyBruzdy, puszki, przewody, rury, trasy do złączaŚciany, dach, otwory okienne, rzuty z punktami podpisane przez inwestoraRozpoczęcie bez decyzji o kuchni i roletach
Przed wylewkąPrzewody i rury w podłodze, szkic trasIzolacja podłogiWylewka bez rur, potem kucie posadzki
Przed dociepleniemWypusty elewacyjne, zasilanie urządzeń zewnętrznychGotowa elewacja surowaLampa zewnętrzna na przewodzie natynkowym
Po malowaniuOsprzęt, rozdzielnica, pomiary, dokumentacjaCzyste, pomalowane ściany, brak mebliMontaż kuchni przed elektrykiem, gniazda za zabudową

Wymagania, których nie da się pominąć

Wymagania techniczne dla instalacji w domu wynikają z norm serii PN-HD 60364 i to one są punktem odniesienia przy projektowaniu, wykonaniu i pomiarach. W uproszczeniu, w nowym domu obowiązkowe są:

  • układ sieci z oddzielnym przewodem ochronnym PE i neutralnym N w całej instalacji odbiorczej (żadnego wspólnego PEN za rozdzielnicą),
  • ochrona dodatkowa wyłącznikiem różnicowoprądowym o prądzie różnicowym nie większym niż 30 mA dla obwodów gniazd wtyczkowych do 32 A, a w praktyce także dla oświetlenia i obwodów w łazience (PN-HD 60364-4-41, PN-HD 60364-7-701), więcej w artykule o wyłączniku różnicowoprądowym,
  • wyłączniki nadprądowe w każdym obwodzie odbiorczym, dobrane do (PN-HD 60364-4-43 i 5-52),
  • połączenia wyrównawcze główne, a w łazience dodatkowe; strefy ochronne w łazience opisujemy w tekście o gniazdkach w łazience,
  • ochrona przeciwprzepięciowa na wejściu do budynku (PN-HD 60364-4-443 i 5-534), szczegóły w artykule o ochronie przeciwprzepięciowej,
  • sprawdzenie odbiorcze z protokołem pomiarów (PN-HD 60364-6).

Stan prawny jesienią 2026

Do 19 września 2026 r. te wymagania zbierał w jednym paragrafie rozdział o instalacji elektrycznej rozporządzenia w sprawie warunków technicznych budynków z 2002 r. Nowe rozporządzenie w dniu aktualizacji tego artykułu nie było jeszcze ogłoszone, a ustawa z 31 lipca 2026 r. (Dz.U. poz. 1161) wprowadziła do Prawa budowlanego przepisy przejściowe, które przez 18 miesięcy od 20 września 2026 r. pozwalają projektować według dotychczasowych warunków technicznych na podstawie oświadczenia inwestora. Dla wykonawcy nic to nie zmienia: wymagania techniczne wynikają z norm PN-HD 60364, a projektant i kierownik budowy ustalają, który stan przepisów dotyczy danej inwestycji. Aktualny stan opisujemy w artykule o przepisach elektrycznych.

Sama instalacja jest częścią projektu technicznego budynku, więc nie ma progu mocy, poniżej którego projekt nie jest potrzebny. Co powinien zawierać projekt branżowy i czym różni się od projektu wykonawczego, wyjaśniamy w osobnym artykule o projekcie instalacji elektrycznej.

Moc przyłączeniowa i przyłącze: Tauron Dystrybucja na Dolnym Śląsku

Na Dolnym Śląsku operatorem sieci jest Tauron Dystrybucja i to on buduje przyłącze oraz stawia złącze. Instalacja inwestora zaczyna się od zacisków w złączu kablowym; miejsce rozgraniczenia własności jest zapisane w warunkach przyłączenia. Od złącza do rozdzielnicy w domu biegnie wewnętrzna linia zasilająca (), którą wykonuje już elektryk inwestora. Dom jednorodzinny mieści się zwykle w V grupie przyłączeniowej, czyli do 40 kW mocy przyłączeniowej przy zabezpieczeniu przedlicznikowym do 63 A.

Procedura u Tauron Dystrybucja wygląda dziś tak:

  1. Wniosek o określenie warunków przyłączenia (druk WP) składa się online, z planem zabudowy lub szkicem sytuacyjnym pokazującym położenie domu, dostęp do drogi i sąsiednie obiekty. Trzeba mieć tytuł prawny do działki. Jeśli wniosek ma braki, operator wzywa do uzupełnienia w ciągu 14 dni.
  2. Dla V i VI grupy operator wydaje warunki w terminie do 21 dni. Warunki są ważne rok, a projekt umowy o przyłączenie 60 dni.
  3. Po podpisaniu umowy Tauron projektuje i buduje przyłącze. Realizacja trwa od kilku do kilkunastu miesięcy, więc wniosek warto złożyć równolegle z pozwoleniem na budowę, nie po wymurowaniu ścian. Do czasu wykonania przyłącza budowa jedzie na przyłączu tymczasowym (osobny wniosek) albo na agregacie.
  4. Po stronie inwestora zostaje wykonanie instalacji zgodnie z warunkami, a jeśli umowa tego wymaga, zgłoszenie gotowości instalacji (druk ZI) z oświadczeniem o jej stanie technicznym, które podpisuje elektryk ze świadectwem kwalifikacyjnym. Opłatę za przyłączenie płaci się według taryfy operatora po otrzymaniu faktury, nie wcześniej.
  5. Po odbiorze przyłącza inwestor dostaje Kartę Danych Technicznych, zawiera umowę kompleksową ze sprzedawcą energii i dopiero wtedy montowany jest licznik.

Moc przyłączeniową podajesz we wniosku na podstawie bilansu mocy. Dom bez ogrzewania elektrycznego potrzebuje innej mocy niż dom z pompą ciepła, klimatyzacją i ładowarką. Zasilanie trójfazowe jest w nowym domu standardem, o czym piszemy w porównaniu instalacji trójfazowej i jednofazowej; wymagania dla pompy ciepła i ładowarki samochodu opisujemy osobno.

Podział na obwody w domu około 150 m²

Liczba obwodów wynika z zasady: każdy odbiornik o dużej mocy lub stałym podłączeniu ma własny obwód, gniazda i oświetlenie są podzielone tak, żeby awaria jednego zabezpieczenia nie wyłączała całego piętra, a obwody w strefach mokrych i na zewnątrz są oddzielone od reszty. Dla parterowego domu z poddaszem użytkowym typowy podział wygląda tak:

Grupa obwodówCo zasilaUwaga praktyczna
OświetlenieParter, piętro, strefa zewnętrzna, każde osobnoPrzy awarii gniazd zostaje światło i odwrotnie
Gniazda ogólnePokoje po 1 obwodzie na 2–3 pomieszczenia, korytarzeNie łączyć sypialni z kuchnią
KuchniaGniazda nad blatem, zmywarka, lodówka, piekarnik: osobne obwodyLodówka na własnym obwodzie, żeby wyjazd i wyłączenie reszty jej nie dotknęły
Płyta indukcyjnaObwód trójfazowy lub wg instrukcji producentaWariant 1F/2F/3F zależy od modelu płyty, zobacz podłączenie płyty indukcyjnej
ŁazienkiGniazda i pralka osobno, oświetlenie z własnym lub RCBOStrefy ochronne wg PN-HD 60364-7-701
KotłowniaPompa ciepła lub kocioł, rekuperator, sterowaniePompa ciepła na obwodzie wg tabliczki znamionowej
GarażOświetlenie, gniazda 230 V, gniazdo 400 V, bramaGaraż wolnostojący ma podrozdzielnicę, zobacz instalację w garażu
ZewnętrzneOświetlenie, gniazda na tarasie, brama wjazdowa, pompa w studniOsobny RCD, żeby wilgoć na zewnątrz nie wyłączała domu
RoletyGrupa obwodów sterowania, po jednym przewodzie na napędDecyzja przed etapem I
RezerwaWallbox, klimatyzacja, PV, magazyn energiiRury osłonowe i wolne moduły w rozdzielnicy

Przekroje przewodów i wielkości zabezpieczeń dla każdego z tych obwodów celowo nie są w tej tabeli. Zależą od mocy, długości trasy i sposobu ułożenia, a jedna tabela obciążalności dla całego bloga jest w artykule o doborze przekroju przewodów. Jak czytać gotowy schemat takiej instalacji, pokazujemy w tekście o schemacie instalacji elektrycznej.

Rozdzielnica: miejsce i rezerwa

Od inwestora potrzebujemy tu dwóch decyzji: gdzie ma być rozdzielnica i jak dużą rezerwę zostawić. Miejsce to zwykle korytarz, wiatrołap albo kotłownia, sucha ściana, dostęp bez odsuwania mebli, blisko wejścia WLZ do budynku. Nie w łazience i nie za lodówką. Wielkość wynika z policzenia aparatów dla obwodów z tabeli wyżej: wyłącznik jednofazowy zajmuje 1 moduł, trójfazowy 3, różnicówka czterobiegunowa 4, i rozłącznik główny po 3. Dla domu 150–200 m² z pompą ciepła, płytą trójfazową i podrozdzielnicą garażu daje to zwykle 40–50 zajętych modułów, a z rezerwą rzędu 30 procent na aparaty dokładane po latach (klimatyzacja, wallbox, magazyn energii) rozdzielnicę 4x12 (48 modułów) albo 5x12 (60). Obudowa 3x12 (36 modułów) wystarcza w domu bez odbiorników trójfazowych i bez podrozdzielnic. Rezerwa jest tania przy budowie, a wymiana rozdzielnicy na większą to kucie w gotowej ścianie. Obudowy, dobór wielkości i wyposażenie opisujemy w artykule o rozdzielnicy elektrycznej; przy sterowaniu centralnym miejsca potrzeba więcej, o czym piszemy w tekście o instalacji pod smart home.

Odbiór: jakie pomiary i dokumenty dostajesz

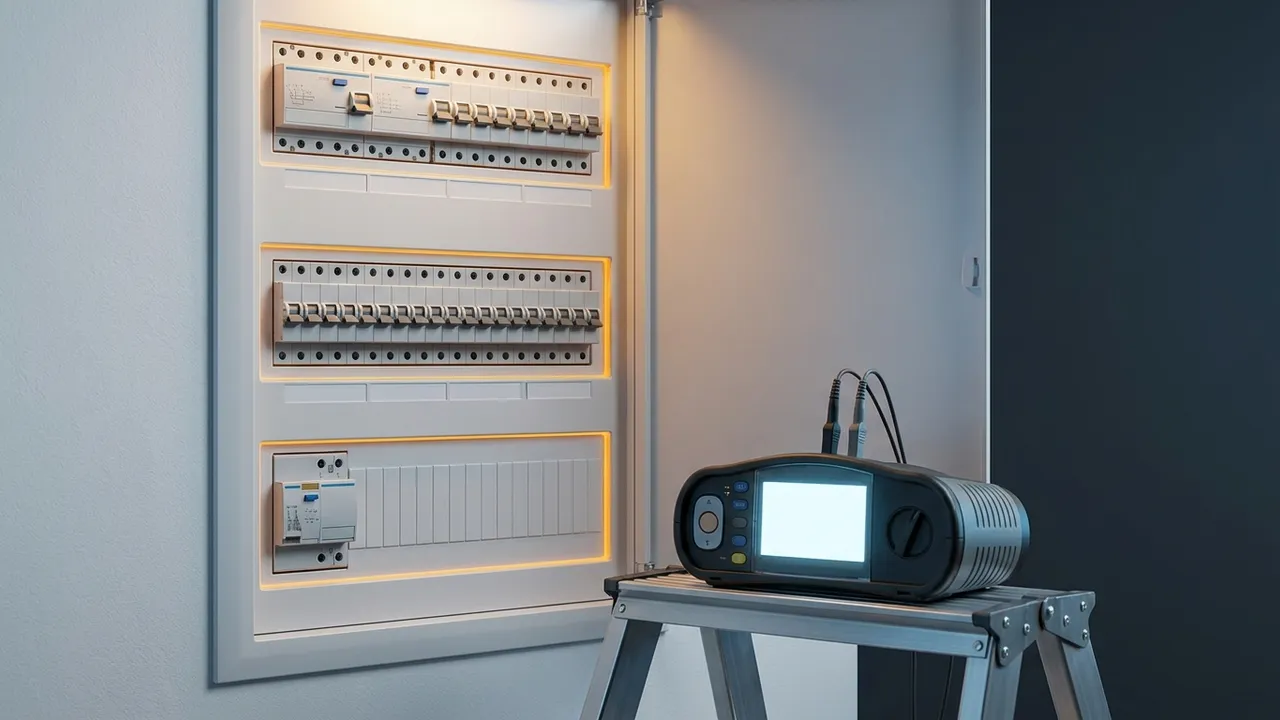

Otwarta rozdzielnica w nowym domu z opisanymi obwodami, wolnymi modułami rezerwy i podłączonym miernikiem instalacji podczas pomiarów odbiorczych
Otwarta rozdzielnica w nowym domu z opisanymi obwodami, wolnymi modułami rezerwy i podłączonym miernikiem instalacji podczas pomiarów odbiorczych

Odbiór instalacji w nowym domu to pomiary, a nie oględziny. Zgodnie z PN-HD 60364-6 sprawdza się ciągłość przewodów ochronnych i połączeń wyrównawczych, rezystancję izolacji, skuteczność samoczynnego wyłączenia zasilania (impedancję pętli zwarcia w każdym obwodzie), działanie wyłączników różnicowoprądowych i rezystancję uziemienia. Na czym polega każdy z nich i czym się je mierzy, opisujemy w artykule o pomiarach elektrycznych.

Po zakończeniu prac inwestor powinien dostać od wykonawcy komplet dokumentów:

  • protokół z pomiarów odbiorczych z wynikami dla każdego obwodu, podpisany przez osobę ze świadectwem kwalifikacyjnym,
  • schemat rozdzielnicy i opis obwodów, ten sam, który jest naklejony na drzwiczkach rozdzielnicy,
  • dokumentację powykonawczą: rzuty z rzeczywistymi trasami przewodów i położeniem puszek (razem ze zdjęciami ścian sprzed tynków),
  • oświadczenie wykonawcy o wykonaniu instalacji zgodnie z projektem, normami i warunkami przyłączenia, które kierownik budowy dołącza do dokumentacji przy zawiadomieniu o zakończeniu budowy,
  • kartę gwarancyjną; u nas gwarancja na wykonaną instalację wynosi 2 lata (czym różni się od rękojmi, piszemy w artykule o gwarancji na instalację),
  • jeśli wymaga tego umowa z operatorem, wypełnione zgłoszenie gotowości instalacji (ZI) dla Tauron Dystrybucja.

Kto może wykonać pomiary, kiedy odbiór jest obowiązkowy i jak wygląda protokół, wyjaśniamy w tekście o odbiorze instalacji elektrycznej.

Koszt instalacji elektrycznej w domu i jak czytać ofertę elektryka

Metraż jest najgorszym przelicznikiem kosztu instalacji. Dwa domy po 150 m² mogą różnić się liczbą punktów dwukrotnie, bo jeden ma rolety elektryczne, oświetlenie w każdej półce i LAN w każdym pokoju, a drugi standardowy zestaw gniazd i wypustów. Rzetelna wycena powstaje z rzutów z naniesionymi punktami, nie z powierzchni.

Co składa się na wycenę

Oferta na instalację w nowym domu zwykle zawiera osobno: punkty elektryczne (każde wyprowadzenie przewodu: gniazdo, łącznik, wypust, zasilanie urządzenia), rozdzielnicę z wyposażeniem, WLZ od złącza do rozdzielnicy, uziom i połączenia wyrównawcze, instalacje niskoprądowe, prace dodatkowe (bruzdy w betonie, przejścia przez stropy, wykop pod zasilanie garażu) oraz pomiary z dokumentacją. Materiał może być po stronie wykonawcy albo inwestora; czy to się opłaca, piszemy w FAQ.

Za punkt czy za godzinę

Przy nowej instalacji rozliczenie za punkt jest dla inwestora bezpieczniejsze: liczbę punktów da się policzyć na rzutach przed podpisaniem umowy i porównać między ofertami. Stawka godzinowa ma sens przy remontach i naprawach, gdzie zakres wychodzi dopiero po otwarciu ścian. Jeśli elektryk proponuje stawkę godzinową dla nowego domu, poproś o szacunek łącznej liczby godzin, inaczej nie masz czego porównać.

Jak liczymy punkty

Punkt to jedno wyprowadzenie przewodu z puszką i podłączonym osprzętem. W EKPOL gniazdo podwójne w jednej ramce, zasilane jednym przewodem, liczymy jako jeden punkt, tak samo łącznik świecznikowy czy wypust oświetleniowy. Osobnym punktem jest każde zasilanie urządzenia stałego (płyta, piekarnik, rolety, rekuperator, pompa ciepła), a punkty siłowe 400 V i gniazda zewnętrzne wyceniamy wyżej niż zwykłe gniazdo. Niektórzy wykonawcy liczą każde gniazdo w ramce osobno, więc ta sama instalacja może mieć w dwóch ofertach różną liczbę punktów. Porównuj więc sumę i definicję punktu, a nie samą stawkę.

Orientacyjne koszty w 2026 roku na Dolnym Śląsku

Poniższe kwoty to szerokie widełki brutto ze stanu rynku w regionie (październik 2026), nie oferta. Dokładna kwota wychodzi dopiero z policzenia punktów na rzutach.

PozycjaOrientacyjnieOd czego zależy
Punkt elektryczny, robocizna, ściany z ceramiki lub gazobetonuod ok. 90 złWysokość pomieszczeń, liczba przejść przez stropy
Punkt elektryczny z materiałem (przewód, puszka, osprzęt średniej klasy)ok. 150–250 złSeria osprzętu, długość tras
Punkt w ścianach żelbetowych lub silikatowychzwykle o 30–50% drożejBruzdowanie w betonie, więcej pyłu i czasu
Kompletna instalacja, dom ok. 100 m²ok. 20–40 tys. złLiczba punktów, odbiorniki trójfazowe, niskoprądówka
Kompletna instalacja, dom ok. 130 m²ok. 25–50 tys. złj.w., plus podrozdzielnica garażu
Kompletna instalacja, dom ok. 160 m²ok. 32–60 tys. złj.w., pompa ciepła, rolety, smart home
Rozdzielnica z prefabrykacją i montażem (SPD T1+T2, RCD typu A, nadprądowe, rozłącznik)od ok. 3 000 zł, zwykle 3 500–8 000 złLiczba modułów i RCBO, producent aparatów
Pomiary odbiorcze z protokołemod ok. 500 zł, zwykle 500–1 500 złLiczba obwodów, pomiar uziomu, dojazd

„Kompletna instalacja” obejmuje punkty, rozdzielnicę, WLZ, połączenia wyrównawcze i pomiary, ale nie obejmuje instalacji fotowoltaicznej, wallboxa, alarmu ani systemu smart home. Te pozycje potrafią podnieść budżet o kilkanaście tysięcy złotych. Ceny w Legnicy, Jeleniej Górze czy Zgorzelcu nie różnią się od siebie tak bardzo, jak dwie oferty z różnym zakresem.

Jak porównać dwie oferty

Dwie oferty różniące się ceną zwykle różnią się zakresem, nie stawką. Sprawdź w obu te same pozycje:

  1. Liczba punktów: czy zgadza się z rzutami i czy obie oferty liczą tak samo (gniazdo podwójne to jeden punkt czy dwa).
  2. Rozdzielnica: ile modułów, jakie aparaty (liczba RCD, ogranicznik przepięć, RCBO w kuchni i łazience), jakiego producenta.
  3. Prace dodatkowe: bruzdowanie, wynoszenie gruzu, przejścia przez stropy, wykopy; w tańszej ofercie często tego nie ma.
  4. Uziom, połączenia wyrównawcze, WLZ: w niektórych ofertach „instalacja” zaczyna się od rozdzielnicy, a wszystko przed nią jest ekstra.
  5. Pomiary i dokumentacja: protokół i dokumentacja powykonawcza w cenie czy tylko „uruchomienie”.
  6. Gwarancja i jej warunki na piśmie.

Zakres, terminy etapów i rozliczenie powinny być spisane w umowie. Co jeszcze sprawdzić przed podpisaniem, opisujemy w poradniku jak wybrać elektryka.

Na czym nie oszczędzać

Można zmniejszyć liczbę punktów ozdobnych, wybrać tańszą serię osprzętu albo przesunąć część instalacji niskoprądowej na później, bo rury zostają. Nie oszczędza się na wyłącznikach różnicowoprądowych i nadprądowych, ograniczniku przepięć, wielkości rozdzielnicy, przekrojach przewodów ani na pomiarach. Różnica w cenie między aparatami markowymi a przypadkowymi to ułamek kosztu instalacji, a to one decydują, czy zwarcie kończy się wyłączeniem obwodu, czy pożarem.

Jak przygotować wycenę zdalną

Wystarczą rzuty kondygnacji (mogą być z projektu gotowego), lista urządzeń stałych (płyta, piekarnik, pompa ciepła, klimatyzacja, rekuperacja, wallbox, rolety), z warunków Tauron oraz etap, na jakim jest budowa. Na tej podstawie przygotowujemy kosztorys bezpłatnie: z rzutów policzymy punkty i obwody tak samo dokładnie jak na miejscu, a Ty dostajesz wycenę bez czekania na termin wizyty. Wizja lokalna na budowie jest płatna (koszt zależy od odległości), ale przy zleceniu odliczamy ją w całości od faktury. Prośbę o wycenę można wysłać przez formularz kontaktowy.

Najczęstsze błędy w instalacji nowego domu

Większość z nich powstaje na etapie I, bo tam decyzje są nieodwracalne, a wychodzą na jaw po tynkach, gdy poprawka oznacza kucie:

  • brak przewodu do okapu i do rolet, bo kuchnię i okna wybrano po tynkach,
  • gniazda w kuchni na wysokości, która po montażu blatu wypada za listwą albo pod szafką,
  • rozdzielnica na styk, bez wolnych modułów, i kotłownia bez zasilania pod pompę ciepła, która doszła rok później,
  • puszki zatynkowane bez oznaczenia i bez zdjęć,
  • przewody po skosie, poza strefami instalacyjnymi, trafione wiertłem przy wieszaniu szafek,
  • brak rur osłonowych pod fotowoltaikę i wallbox, przez co po latach kabel idzie po elewacji,
  • obwody zewnętrzne i garaż na tym samym RCD co dom, więc wilgoć w lampie ogrodowej wyłącza lodówkę.

Część z nich (brak RCD dla gniazd, wspólny PEN) to niezgodność z normą, którą wykażą pomiary odbiorcze. Jeśli budujesz w mieszkaniu albo remontujesz stary dom, kolejność i problemy są inne: opisujemy je w artykułach o instalacji w mieszkaniu i wymianie starej instalacji; dla poddasza użytkowego osobne uwagi są w tekście o instalacji na poddaszu.

FAQ - Najczęściej zadawane pytania

Ile trwa wykonanie instalacji elektrycznej w domu jednorodzinnym?

Etap I (bruzdy, puszki, przewody) liczy się w tygodniach, etap II (osprzęt, rozdzielnica, pomiary) w dniach. O czasie etapu I decydują liczba punktów, materiał ścian (beton i silikat frezuje się wolniej niż pustak ceramiczny i beton komórkowy), liczba rolet oraz zakres instalacji niskoprądowych; o czasie etapu II liczba obwodów w rozdzielnicy i pomiary, które wykonuje się dla każdego obwodu osobno. Między etapami mija tyle, ile trwają tynki, wylewki i malowanie, czyli często kilka miesięcy, więc termin zakończenia instalacji zależy od pozostałych ekip, nie od elektryka. Konkretny harmonogram dla danego domu powinien być zapisany w umowie.

Czy mogę kupić materiały sam, żeby zapłacić tylko za robociznę?

Można, ale wtedy odpowiedzialność za dobór przekrojów, typów przewodów i aparatów przechodzi na inwestora, a wykonawca daje gwarancję tylko na montaż. Najczęstsze problemy to przewody o niewłaściwym przekroju, aparaty niepasujące do siebie w rozdzielnicy i braki, które zatrzymują ekipę. Jeśli inwestor chce kupować sam, prosimy o zakup według naszej listy materiałowej.

Kiedy trzeba zdecydować o uziomie?

Przed wylaniem ław fundamentowych, bo uziom fundamentowy układa się w ławach razem ze zbrojeniem. Jeśli ten moment minął, zostaje uziom otokowy lub szpilkowy wokół budynku, który wymaga wykopu i pomiaru. Decyzja o instalacji odgromowej też powinna zapaść wtedy, bo zwody potrzebują wyprowadzeń z tego samego uziomu.

Czy mogę samodzielnie wykonać instalację w swoim domu?

Przepisy nie zabraniają właścicielowi układać przewodów we własnym domu, ale pomiary odbiorcze i protokół musi wykonać osoba ze świadectwem kwalifikacyjnym, a kierownik budowy odpowiada za zgodność wykonania z projektem i normami. Operator sieci może też wymagać oświadczenia elektryka z uprawnieniami o stanie technicznym instalacji przed montażem licznika. Poprawki wad w gotowych ścianach kosztują więcej niż zlecenie całości od początku.

Jaką gwarancję dostaję na instalację?

Na instalacje wykonane przez nas dajemy 2 lata gwarancji. Aparaty i osprzęt mają osobno gwarancje producentów, które biegną niezależnie od gwarancji wykonawcy. Zakres i warunki gwarancji powinny być zapisane w umowie lub karcie gwarancyjnej, którą dostajesz przy odbiorze.

Planujesz instalację elektryczną w nowym domu?

Prześlij rzuty i listę urządzeń - wycena zdalna jest bezpłatna, a na wykonane instalacje dajemy 2 lata gwarancji.

691 063 711
Udostępnij

O autorze

Edward Pokładek

Właściciel EKPOL

Elektryk z 18-letnim doświadczeniem, właściciel firmy EKPOL. Specjalizuję się w instalacjach elektrycznych, pomiarach i systemach odgromowych na terenie Dolnego Śląska.

18 lat doświadczeniaInstalacje · Pomiary · OdgromoweBolesławiec i Dolny Śląsk

Powiązane artykuły

Planujesz taką instalację u siebie?

  • Wycena zdalna — bezpłatna
  • Wizja lokalna — płatna, ale odliczana od wartości zlecenia
  • 2 lata gwarancji na wykonane prace
691 063 711

Edward Pokładek · EKPOL
